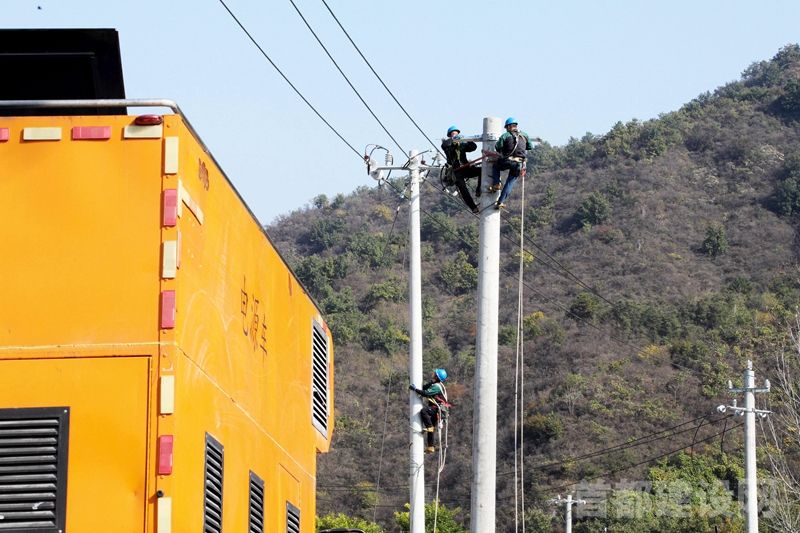

工作人员全力推进电线路灾后重建工作。 ■通讯员 韩蕾/摄
10月31日,经过两个多月的聚力攻坚,国网北京市电力公司全面完成京北四区63条10千伏受损线路的灾后重建工作,保障山区人民群众温暖度冬。
国网北京电力按照北京市委、市政府“一年基本恢复,三年全面提升”的总体思路,结合“23.7”重建及防汛三年提升工作经验,按照防汛防灾标准“高”、设备技术水平“强”、网架结构布局“优”的总体要求,遵循“远近结合、统筹兼顾、高标设防”的工作思路,迅速启动电网灾后重建“百日攻坚”行动。
在怀柔琉璃庙镇10千伏琉梁路沿线,几基崭新的钢管杆矗立在河道两侧,稳稳连接起横跨河道的线路。相较于传统水泥杆,国网北京怀柔供电公司新架设的钢管杆采用灌注桩基础,桩基直径1.8米、埋深达12.2米,单基基础便使用了近1900公斤钢筋与40立方米混凝土,杆身材质韧性也更强,如同牢牢扎根大地的“磐石”,能有效抵御特大洪水的冲刷。
在密云区北庄镇土门村,新架设的10千伏土门路上安装的红、黄、蓝三色环状装置分外显眼。“这是应急发电车快速接入装置,一旦线路突发故障,可以实现发电车快速接入,为百姓提供应急供电。”国网北京密云供电公司运检部副主任苏峰说。借此次电网灾后重建之机,密云区首次在供电线路末端或大支线规模化安装了28个发电车快速接入装置,能够有效提升供电快速恢复能力。
据国网北京电力灾后重建办公室副主任王思远介绍,京北四区电网灾后恢复重建工程共30项,涉及63条10千伏配电线路,包括架设10千伏导线约139公里,组立10千伏钢管杆229基、方铁杆159基、水泥杆1766基和窄基塔、铁塔28基,安装柱上变压器94台、柱上断路器573台。截至10月底,63条受损线路恢复重建工作已全部完成,具备条件的24条线路同步完成防汛能力提升。针对京北四区剩余39条受损线路,该公司将以全面提升电网防灾抗灾能力和供电可靠性为核心目标,统筹推进改造工程,在明年汛期前完成全部线路的改造提升,进一步提升区域电网防灾抗灾能力和供电可靠性。
