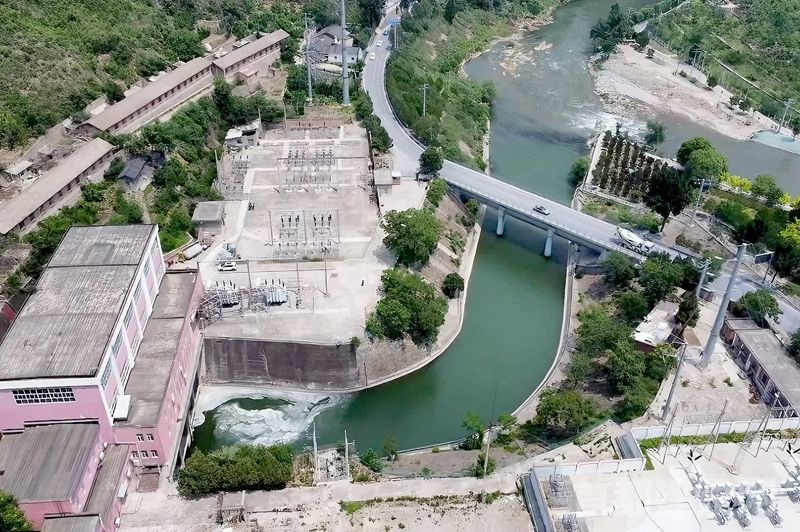

永定河下马岭电站全景。 ■企业/供图
近日,金河水务承建的永定河下马岭电站、下苇甸电站应急水毁修复工程顺利通过合同工程验收,标志着两座服役多年的电站圆满完成升级改造,以全新姿态重新投入运行。
作为永定河山峡段重要的梯级水电站,两站肩负着首都电力保供、生态补水、汛期调洪的多重使命。工程由永定河流域投资有限公司投资建设,自2024年4月开工以来,项目团队面对有效工期不足14个月、老旧厂区空间受限、设备安装精度达丝级(0.01毫米)、专业与国网对接技术要求高、原有工程资料不全等多重挑战,如期完成全部改造任务,实现了机组效能与运行稳定性的双重跃升,交出了一份高质量收官答卷,为老旧水电站更新改造提供了可复制的“金河方案”。
技术赋能 创新驱动破解改造难题
面对两座服役多年的老旧电站改造任务,团队没有走简单替换、原样恢复的常规路径,而是以技术研发为引领,构建起从理论研究到工程落地的完整技术链条。
构建研发—仿真—试验—改造完整研究体系,实现生态流量高效发电。项目部针对原流道宽负荷、小流量运行工况,采用全通道定常CFD(计算流体动力学)方法对设计机组进行水力模型数值仿真,并依据仿真优化结果开展物理模型试验验证,最终落地老旧机组更新改造施工,形成新型机组研发—水力模型数值仿真—物理模型试验验证—老旧机组更新改造施工的完整技术链条。
这一技术突破,让两站机组在25%至100%额定出力区间内均可实现高效稳定运行,成功打通生态流量向清洁电能高效转化的技术路径,让原本弃放的小流量水源,持续转化为绿色电力。
多工序同步并行 六同步管控护航并网
团队建立设备研发制造、现场拆除、土建修复、单体重建、机电安装、调试并网六同步施工管控模式,前置梳理电气设备参数与退运流程、提前对接国网各环节,分区流水、错峰交叉作业。施工高峰期投入人员260余人、机械设备10余台;每日召开调度会动态优化工序衔接,全机组发电目标较原计划提前30天完成。
截至2026年3月,下苇甸电站累计发电1.65亿千瓦时,发电量及运行时长双创近30年新高;下马岭电站累计发电3.26 亿千瓦时,累计创造收益1.02亿元。
安全筑基 打牢老旧电站防线
老旧电站改造不同于新建工程,狭小空间作业、高压带电环境、新旧设备交替,都给安全管理带来极大挑战。项目团队针对现场特点,建立了一套适配老旧电站改造的安全管控体系。
四级危大管控,化解狭小空间作业风险。项目部针对厂房狭窄吊装、机组拆除、高压电气拆装等高风险作业,建立风险分级+专项方案+旁站监护+作业票双审四级危大管控机制,在厂区精准划定吊装禁区、高压隔离区,全区域布设硬隔离防护栏与声光报警装置,每日班前开展专项风险交底,从源头规避吊装碰撞、触电、高空坠落等安全隐患,实现了全过程可控可追溯,最终达成零重伤、零死亡、零触电、零设备损毁的安全目标。
此外,双站同步开展多专业交叉施工,通过划分独立作业分区、设置专用人行与设备运输通道,实现人车完全分流;建立多班组安全联防小组,每日同步通报交叉风险,关键工序错峰施工,不同专业作业前交叉安全技术交底。临近河道区域增设防洪巡查岗,汛期24小时值守。高峰期260名施工人员、10台大型机械同步作业,未发生人车碰撞、跨班组误伤事故。
品质为魂 创新体系铸就品质工程
水电站机电安装精度直接决定机组运行寿命与发电效率。项目团队以一次成优、全程可溯为目标,建立了覆盖设备制造到现场安装的全链条质量管控体系。
“厂内预装配+现场样板引路”双控保障安装质量。项目推行设备出厂前厂内整体预拼装,水轮机、发电机、GIS、监控保护成套设备完成厂内联调后再发货,提前暴露制造与适配缺陷并及时改进。现场建立定子组装、转子吊装、高压柜安装样板工序,所有班组对照样板标准施工。
严格实行首件验收制,首台定子、首套GIS、首套监控系统完成后,组织业主、监理、设计联合验收,达标后方可全面施工,全过程留存实测实量影像与检测记录。
此外,项目建立分部分项工程质量台账,从设备进场检验、工序交接、隐蔽工程验收到分部工程验收,每个环节均留存完整检验记录、影像资料与责任人签字;关键工序执行三级检验制度,上道工序不合格严禁进入下道工序。项目2个单位工程、24个分部工程一次验收合格率100%。
