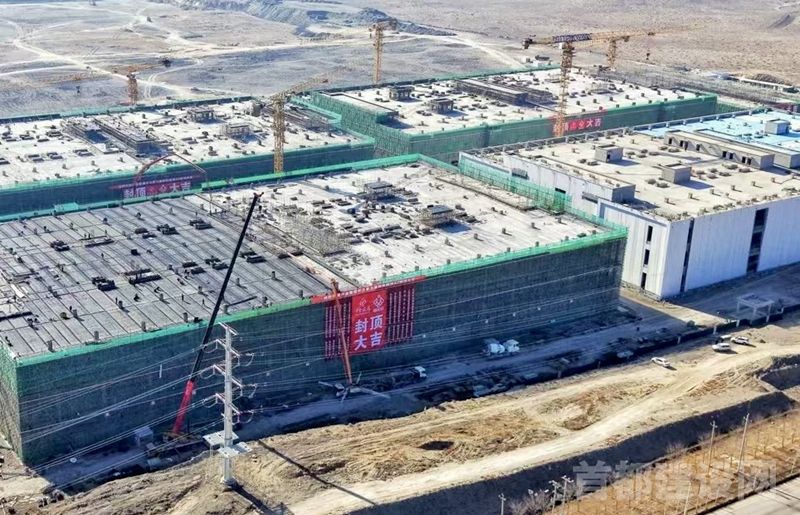

   近日,由北京城建二公司承建的中金数据中卫零碳算力中心一期项目园区建筑实现全面封顶。

  中金数据中卫零碳算力中心是北京城建二公司在国家八大算力枢纽节点中,继京津冀、长三角、成渝、内蒙古四大枢纽之后布局的第五大算力枢纽项目,更是“东数西算”宁夏枢纽中卫集群的核心同城双AZ项目。项目总占地超2600亩,总建筑面积27.67万平米,规划IT容量突破2GW,创新采用云基地片区与宣和片区双园区协同布局,以PUE≤1.2的领先设计标准,打造国内低能耗算力基地典范。

  据了解,自项目启动以来,北京城建二公司项目团队直面西北戈壁气候条件复杂、超大跨度结构施工与多专业交叉作业等多重挑战,建立“三级质量管控体系”:“自检”环节中,项目团队对完成的工序,按照图纸施工完整性、工序与规范的允许偏差范围、紧后工序的衔接性进行自查;“互检”环节中,由班组内部对完成的工序互相检查,通过相互检查控制工序质量的统一;“交接检”环节中,针对已完成工艺,依据紧后工序的施工作业条件进行交接检查,确保前置工序的质量标准,并保证紧后工序的质量连续性。通过全面细化技术质量标准,实现关键工序验收一次合格率100%。

  项目还创新采用“BIM+智慧工地”模式,通过数据驱动,将虚拟的BIM模型与施工现场实时数据深度融合,实现全过程、全要素的数字化、智能化管理,从而提升效率、降低风险,驱动建造过程向精益化升级。以大量实测数据的管理模式优化施工流水作业计划,将主体结构施工周期缩短5%。科学调配跨区域资源,高峰期组织1600余名建设者24小时轮班作业,最终实现A1至A4算力中心、运维办公楼及配套设施提前23天全面封顶,其中A1算力中心已率先进入室内装修阶段,为后续设备安装与调试抢占先机。
